Si trabajas con CYPECAD a diario, sabes que una buena parte del éxito del cálculo no depende solo de “darle a calcular”, sino de llegar a ese momento con el modelo bien revisado. En este artículo quiero ayudarte a crear y aplicar una Checklist en CYPECAD práctica, pensada para el ritmo real de oficina y obra: rápida, clara y útil. Mi objetivo es que reduzcas errores, evites recalcular sin necesidad y ganes confianza antes de emitir planos y listados. Si algo no encaja en tu caso, dímelo y lo mejoro.
Por qué una Checklist en CYPECAD te ahorra tiempo (y sustos)
En CYPECAD, el cálculo recorre un proceso con fases encadenadas (discretización, resolución, obtención de esfuerzos y dimensionado, armado de elementos, cimentación…). Cuando un dato clave está mal planteado o falta, el “precio” suele ser alto: tiempos de cálculo más largos, más iteraciones, resultados difíciles de interpretar o un informe final lleno de advertencias.
Una checklist no es burocracia: es un hábito de control para:
- Minimizar errores del cálculo antes de invertir tiempo en iterar.
- Mejorar la calidad del modelo para obtener listados y planos más consistentes.
- Poder justificar decisiones con el Informe final de cálculo y el rastro de avisos/errores.
- Llegar a obra con menos incertidumbre (coherencia entre modelo, documentación y mediciones).
Dónde “se ve la verdad” tras calcular: el Informe final de cálculo
Una de las referencias más útiles para convertir tu revisión en un procedimiento sistemático es el Informe final de cálculo.
CYPECAD muestra, al finalizar el cálculo, una ventana con el listado de “Errores del cálculo de la obra”, además de información general como tiempo de cálculo y otras advertencias. Y lo importante: este listado puede consultarse también después desde:
- Menú Calcular → Informe final de cálculo
La idea práctica es sencilla: usa el informe como “retroalimentación” para afinar tu checklist. Cada vez que aparezca un patrón de error o aviso recurrente, conviértelo en un punto de revisión previa para el siguiente proyecto.
Checklist en CYPECAD: validación previa (antes de pulsar “Calcular”)
A continuación tienes una Checklist en CYPECAD enfocada a preparar el modelo para un cálculo más limpio y con menos iteraciones. No pretende sustituir tu criterio; busca ayudarte a no olvidar revisiones típicas cuando vas con prisa.
1) Control del objetivo del cálculo (antes que el cálculo)
- ¿Estás en fase de anteproyecto (validación global) o en fase de definición (armados/planos)?
- ¿Vas a priorizar rapidez o detalle?
- En fases tempranas, tiene sentido buscar configuraciones que reduzcan tiempos si el proyecto es grande (y luego refinar).
2) Revisión de opciones que afectan al modelo de cálculo y al tiempo

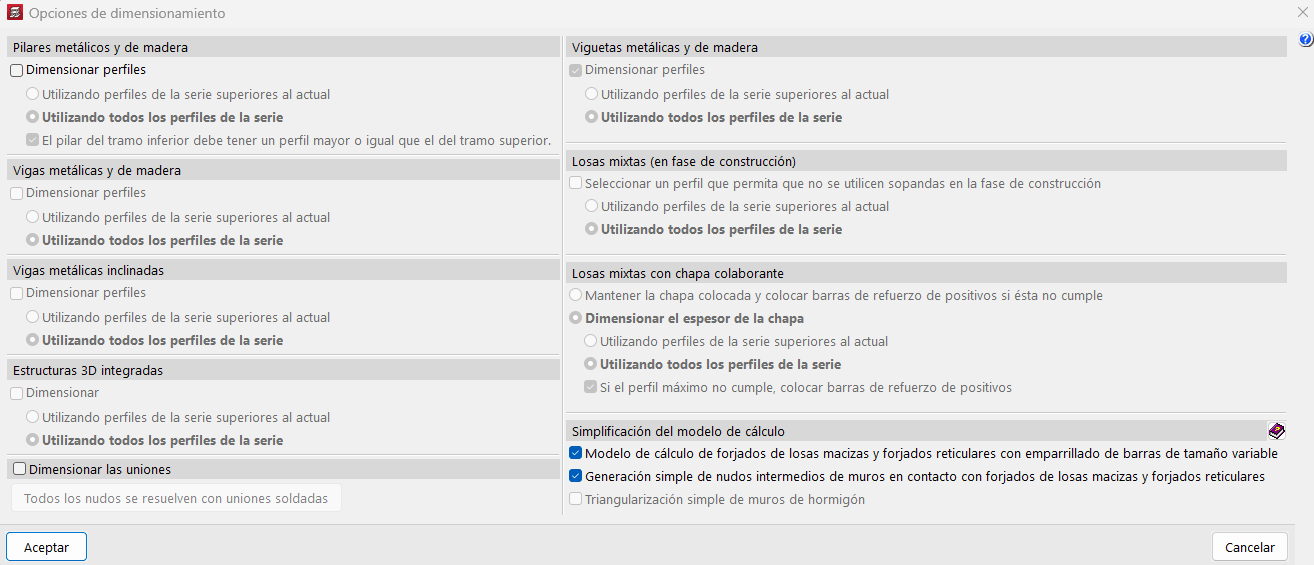

En el proceso de cálculo, CYPECAD permite opciones que simplifican el modelo generado (por ejemplo, en losas macizas/reticulares y en el contacto muro-forjado), orientadas a reducir tiempos en proyectos exigentes.
Consejo operativo:
- Si estás iterando alternativas, plantéate usar opciones de simplificación al inicio y, cuando el esquema esté estable, pasar a un cálculo más detallado.
3) Coherencia general del modelo (visión “de obra”)
Antes de entrar en detalles, haz una pasada visual con mentalidad de ejecución:
- ¿La estructura tiene continuidad lógica?
- ¿Los apoyos y elementos verticales “bajan” con sentido?
- ¿Hay elementos “sospechosos” por geometría o discontinuidad?
Esta revisión no es teórica: suele evitar que llegues al cálculo con un modelo que “funciona” numéricamente pero no “funciona” constructivamente.
4) Plan de iteración: qué vas a corregir si aparecen errores
Define de antemano un plan sencillo:
- Si salen errores: ¿vas a corregir geometría, ajustar opciones, o simplificar el modelo para localizar el problema?
- Si salen advertencias: ¿cuáles son aceptables en esta fase y cuáles no?
Esto te evita caer en el “recalcular por recalcular”.
Checklist en CYPECAD: durante el cálculo (monitoriza sin improvisar)

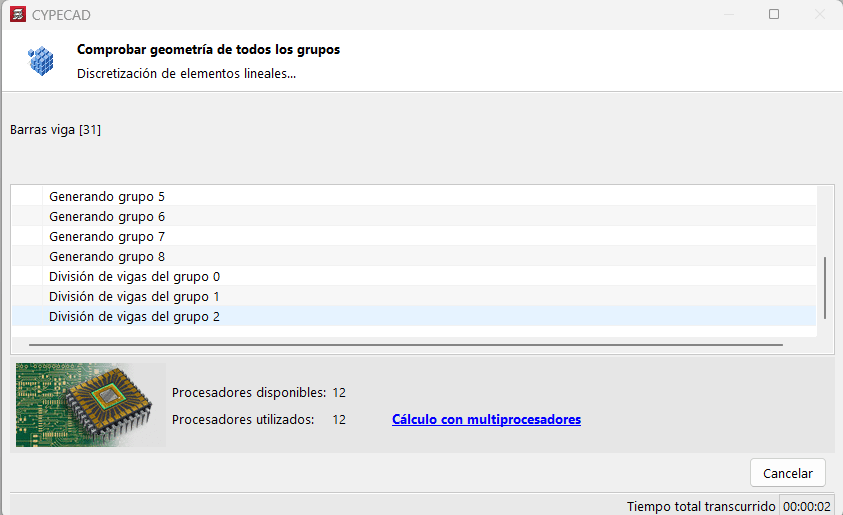

Cuando inicias el cálculo, CYPECAD muestra el proceso de cálculo con fases como:
- Discretización de elementos lineales
- Optimización y resolución del sistema de ecuaciones
- Obtención de esfuerzos y armados
- Dimensionamiento y comprobación de pórticos
- Armado de elementos verticales
- Discretización y comprobación de cimentación
Qué revisar mientras calcula
- Si el proyecto es grande, revisa el uso de procesadores y el tiempo total transcurrido para entender si la configuración elegida está siendo eficiente.
- Si detectas tiempos inusuales, considera que quizá estás en una etapa donde conviene simplificar para depurar el esquema.
Checklist en CYPECAD: después de calcular (validación de resultados “lista para obra”)
Aquí es donde tu checklist se vuelve “utilizable en obra”:

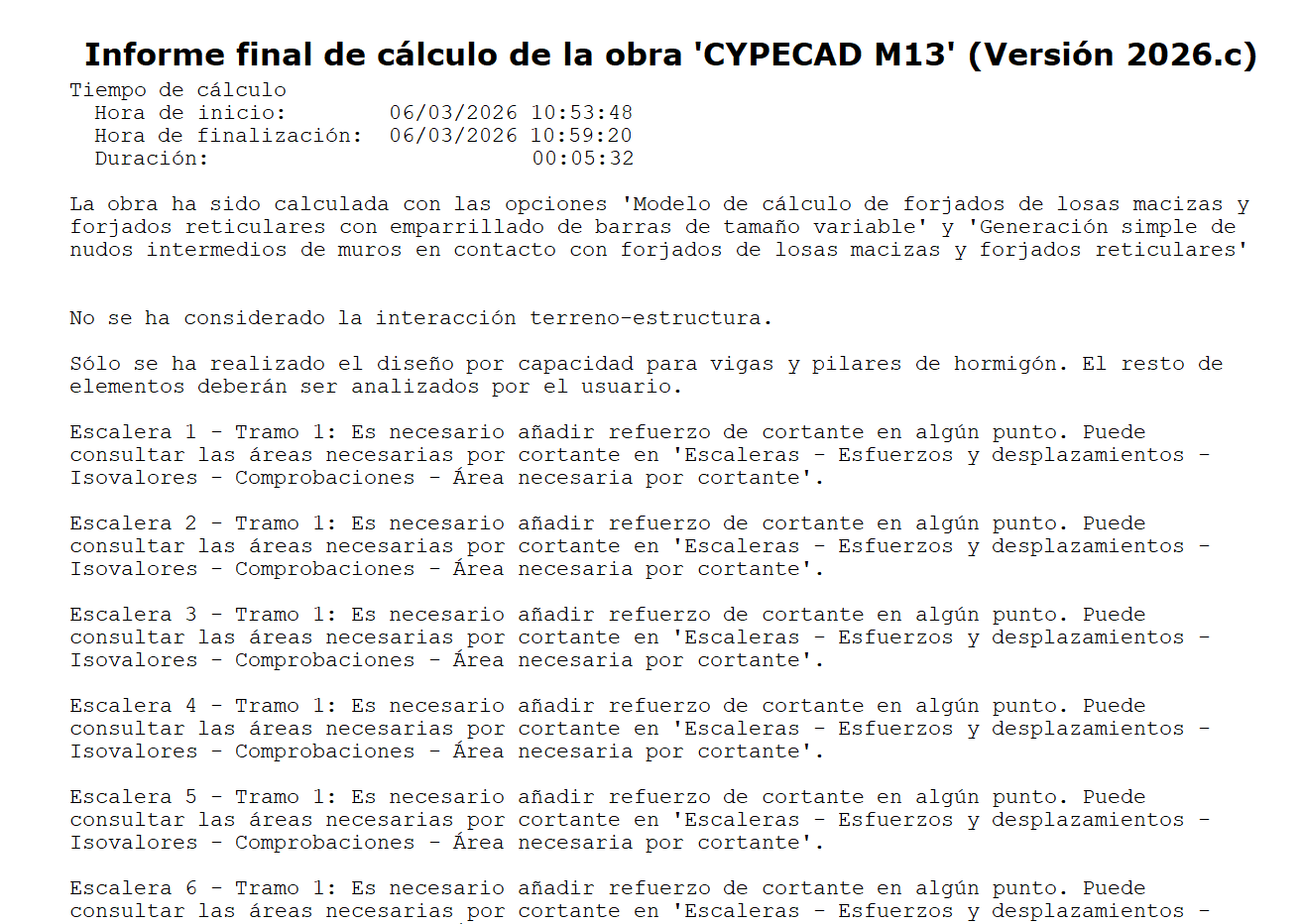

1) Revisa el Informe final de cálculo (siempre)
- En cuanto termine el cálculo, revisa el listado de Errores del cálculo de la obra.
- Si algo se repite en varios proyectos, conviértelo en un punto fijo de tu checklist.
2) Clasifica lo que aparece: error vs advertencia (tu criterio manda)
El informe te da un mapa de “qué duele”:
- Errores: normalmente obligan a corregir y recalcular.
- Advertencias: dependen del estado del proyecto (pero en fase de emisión a obra conviene ser más estricto).
3) Usa el informe como registro de control interno
Si trabajas en equipo, acostúmbrate a guardar una captura o un registro del estado “apto para emitir”. Es una forma simple de trazabilidad interna.
Ejemplo práctico de uso (en oficina y en obra)
Imagina que estás cerrando un edificio con losas y muros, y necesitas emitir planos en 48 horas.
- Aplicación rápida de la Checklist en CYPECAD (10–15 minutos):
- Revisión global de continuidad y coherencia.
- Decides si estás en fase “rápida” (simplificación/iteración) o “final” (definición).
- Primer cálculo para validar el esquema:
- Ejecutas el cálculo y revisas el Informe final de cálculo.
- Si aparece un error, lo corriges y recalculas.
- Segundo cálculo “de consolidación”:
- Verificas que el informe queda limpio o, al menos, sin incidencias críticas.
- Ya puedes confiar más en listados y planos, y defender decisiones en coordinación con obra.
Resultado: menos sorpresas al imprimir documentación, y menos paradas por incoherencias que aparecen tarde.
Recursos recomendados (para apoyar tu checklist)
- Revisa el flujo y la lectura del proceso en: Cálculo de la obra (incluye proceso, fases, e “Informe final de cálculo”).
- Integra en tu checklist el hábito de entrar a Calcular → Informe final de cálculo incluso aunque “parezca que todo ha ido bien”.
Conclusión
Aplicar una Checklist en CYPECAD antes y después del cálculo es una forma directa de reducir iteraciones, controlar riesgos y mejorar la calidad de la documentación. Apóyate en el proceso de cálculo y, sobre todo, en el Informe final de cálculo para convertir avisos y errores en acciones repetibles y útiles.
